12 отчётов застройщика: сентябрь 2025 — август 2026

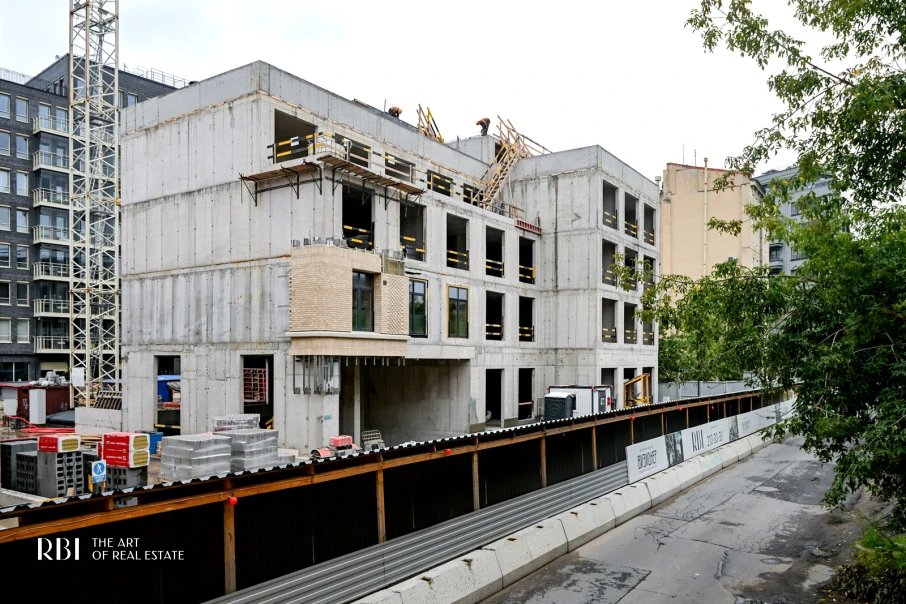

Август 2026последний отчёт

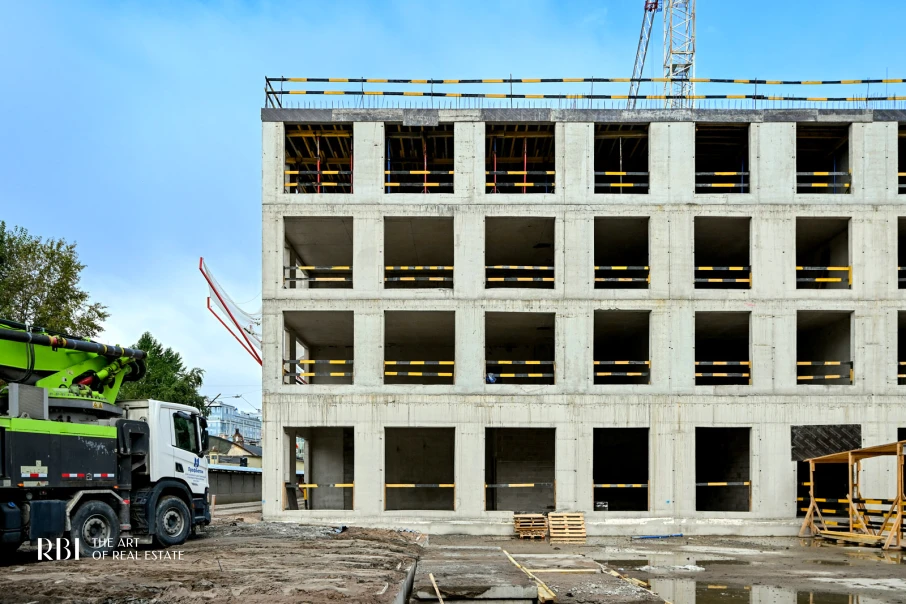

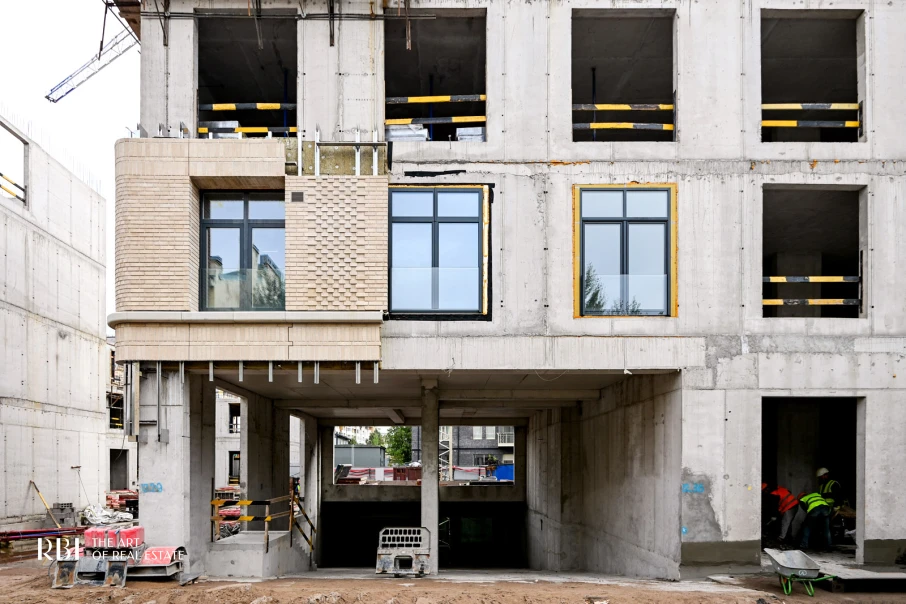

Корпус 3 дошёл до кровли
В третьем корпусе готов монолит всех пяти этажей, на кровле доделывают парапеты, внутри начали кладку стен сразу на всех этажах. Первый корпус подходит к пятому этажу: армируют его стены, а внизу уже кладут стены первого этажа. Второй корпус собирают на уровне четвёртого этажа. Шпунт вокруг котлована извлечён полностью.

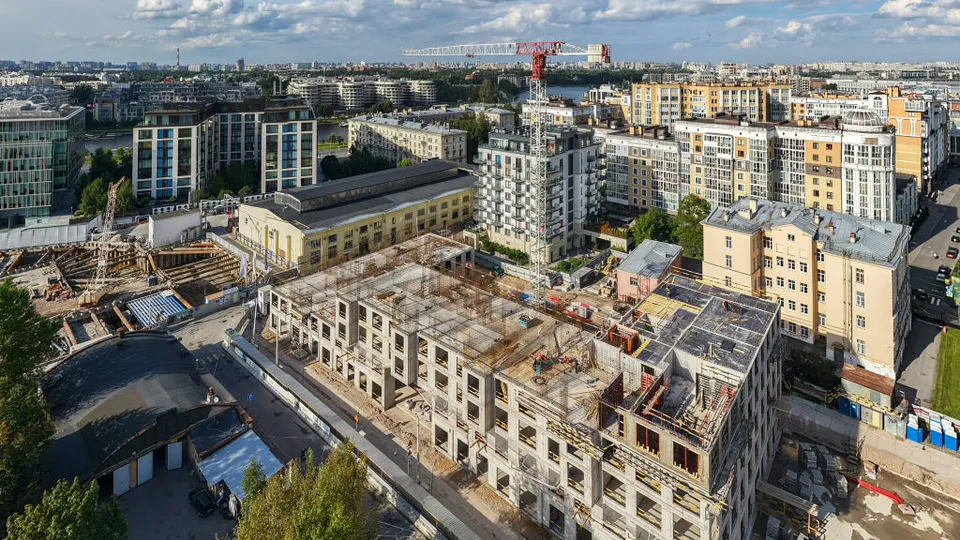

Площадка с высоты, август 2026. Съёмка застройщика. Панораму можно вращать мышью или пальцем.

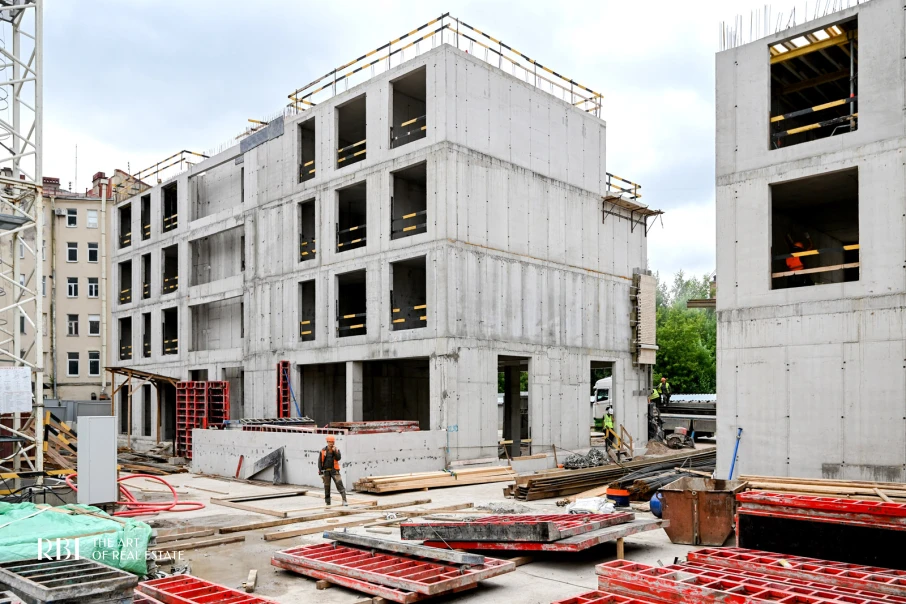

Июль 2026

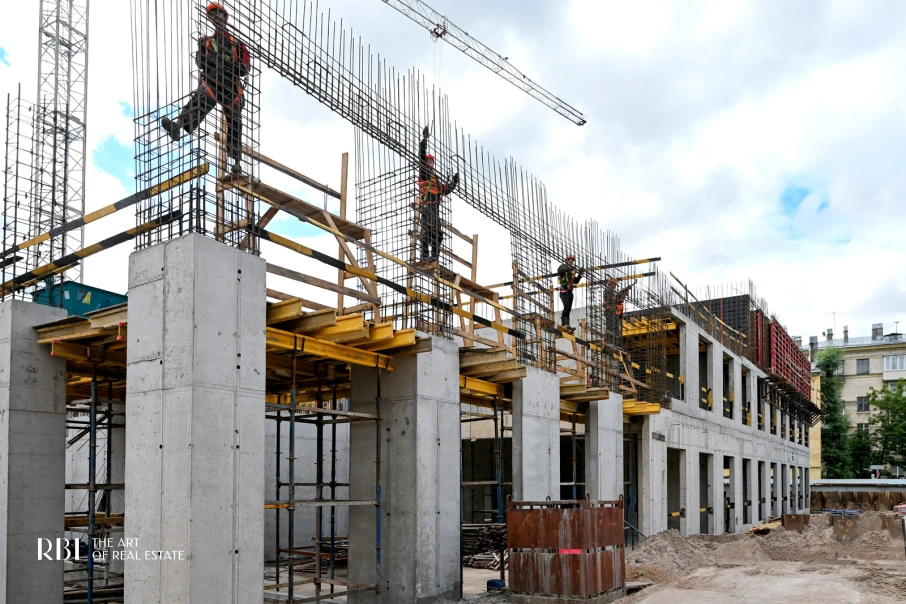

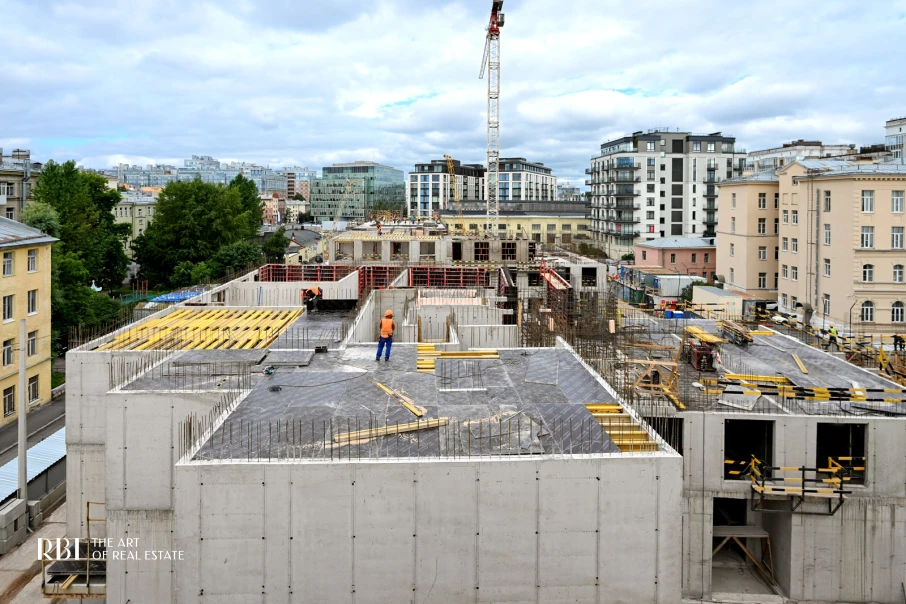

Корпус 3 на четвёртом этаже
Быстрее всех идёт третий корпус: первый и второй этажи закрыты полностью, третий готов на 85 %, стены четвёртого — на 60 %. Во втором корпусе стены второго этажа готовы на 60 %, начаты стены третьего. В первом корпусе третий этаж выполнен на 70 % и начата кладка первого этажа. Шпунт извлечён на 85 %.

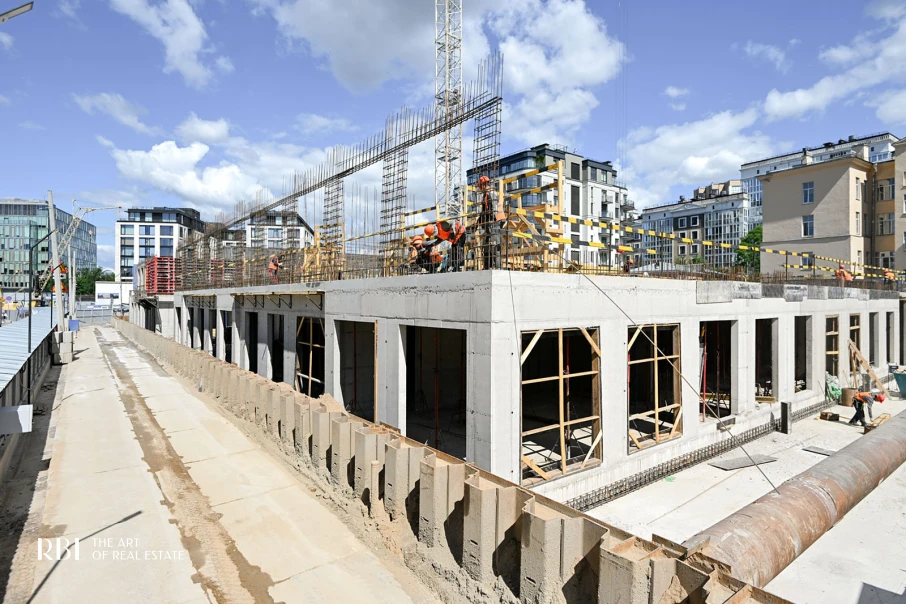

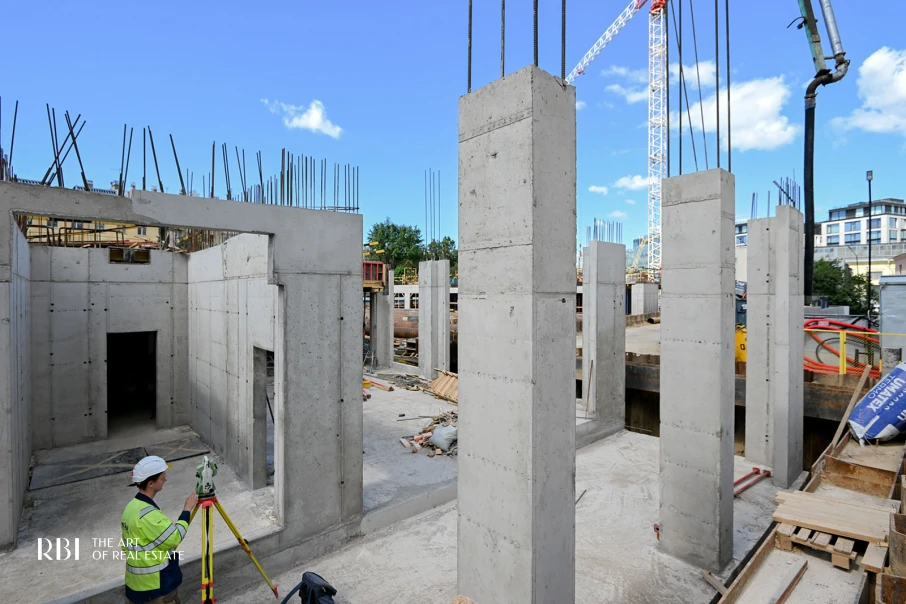

Июнь 2026

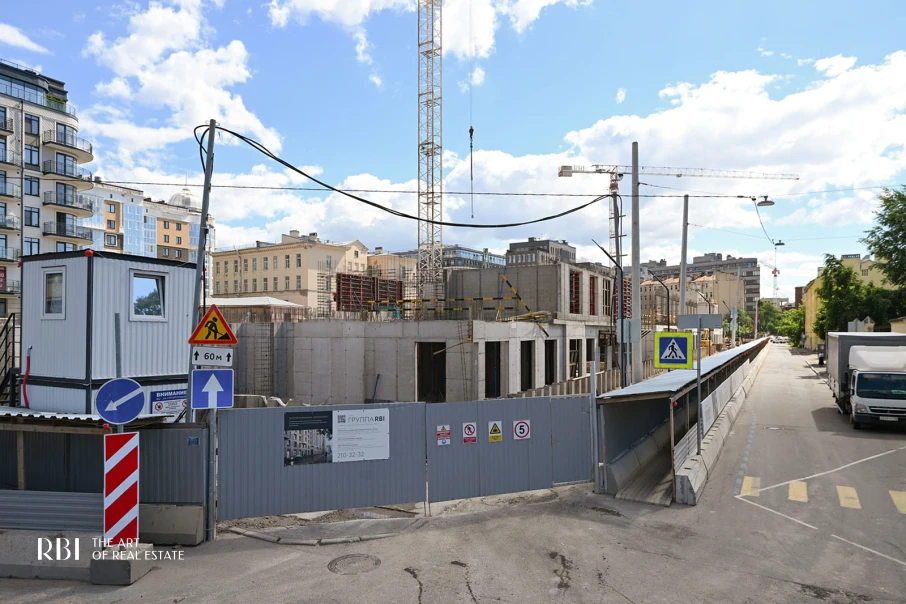

Все корпуса вышли из-под земли
Подземная часть закончена во всех трёх корпусах: стены подвала, перекрытия над ним, гидроизоляция и утепление. Первый корпус возводит второй этаж, второй перекрывает первый, третий начал стены четвёртого этажа. Со стройплощадки начали извлекать шпунт.

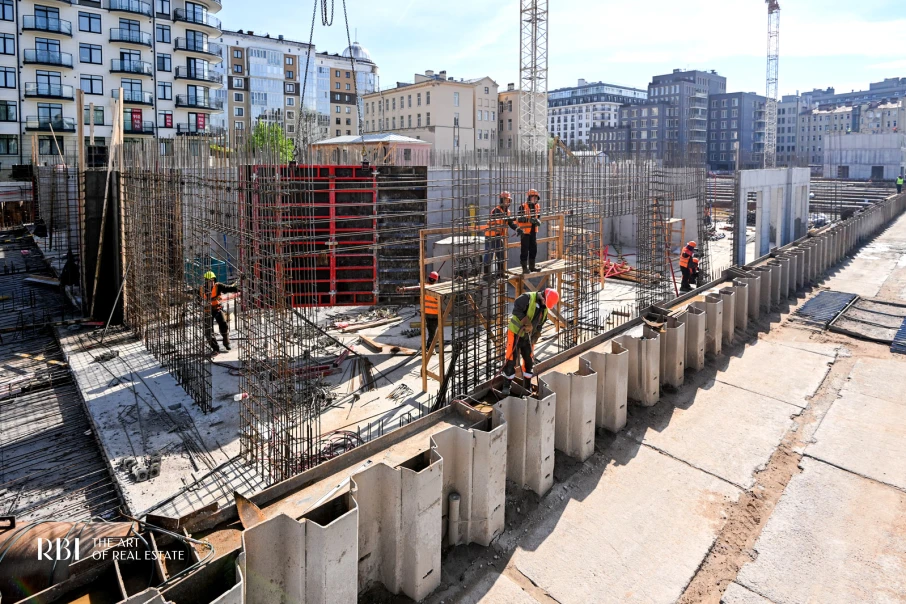

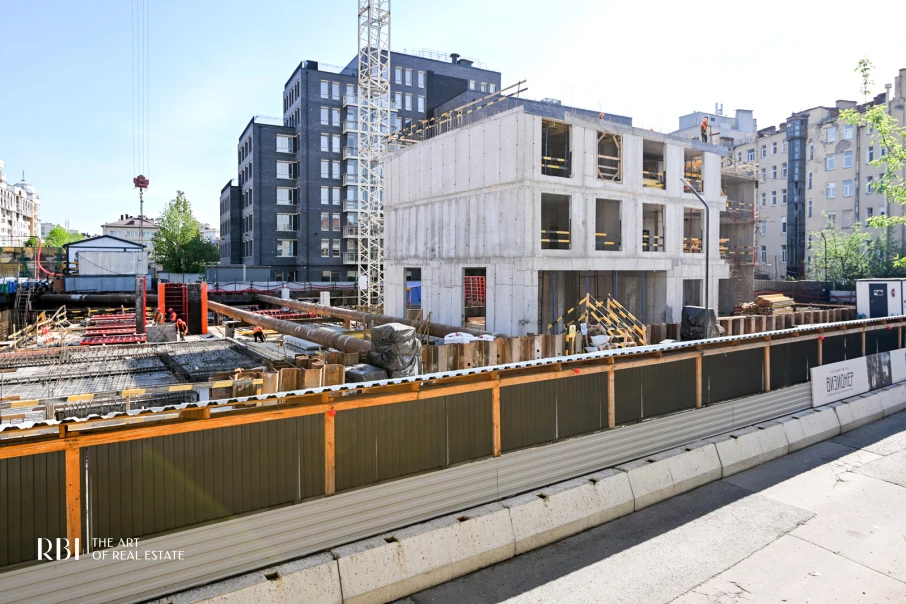

Май 2026

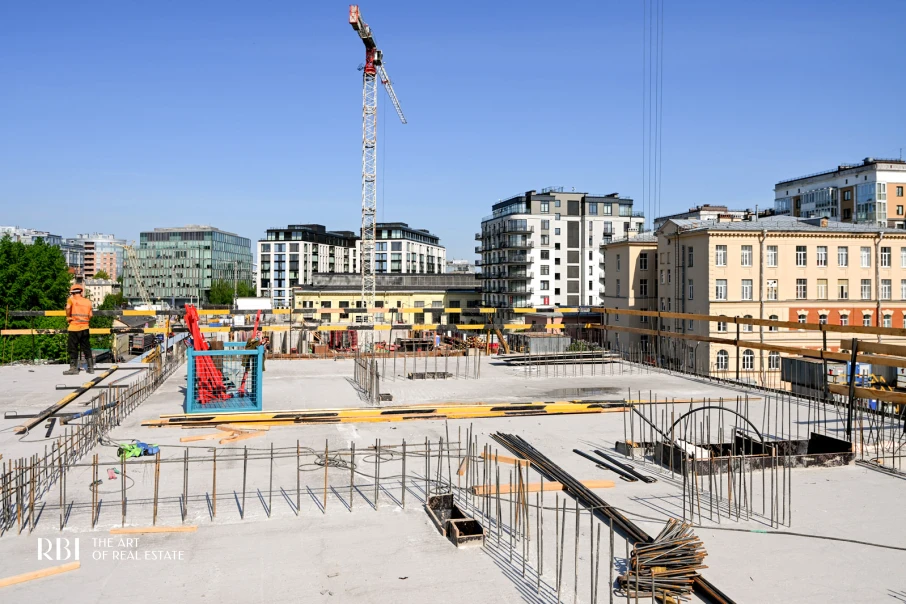

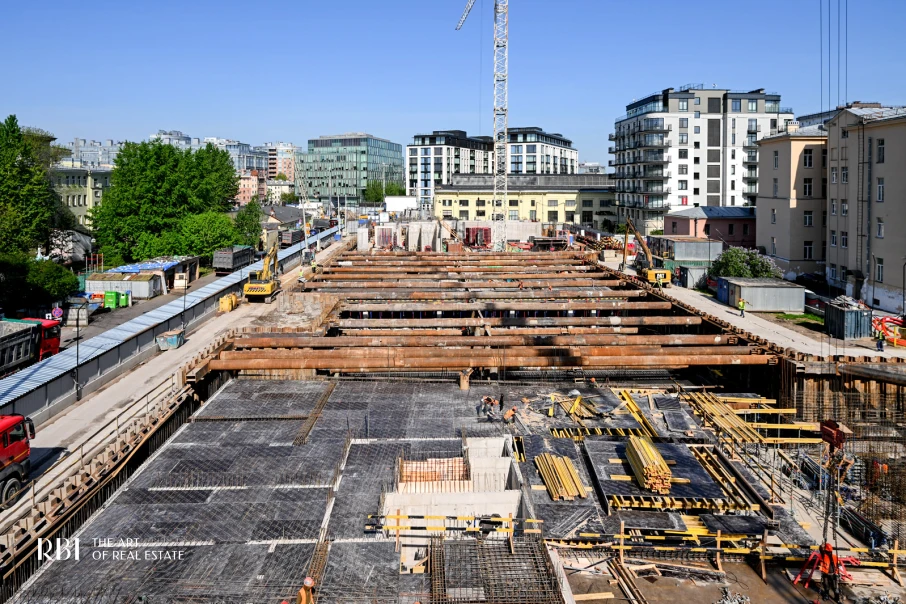

Корпус 3 на третьем этаже
Первый корпус вышел на первый этаж. Во втором возводят стены и перекрытие подвала. Третий корпус монтирует стены и перекрытие третьего этажа. Параллельно идут гидроизоляция и утепление наружных стен подвала.

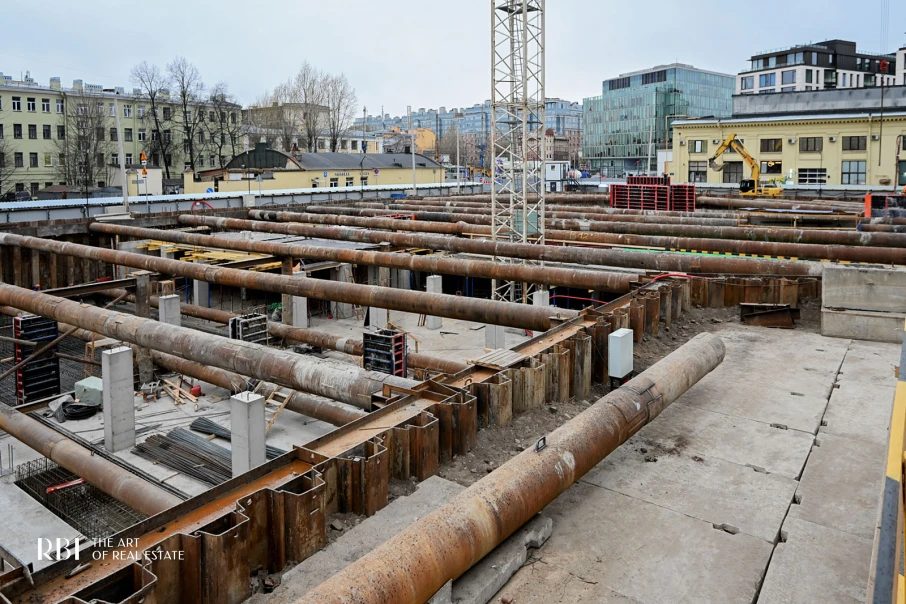

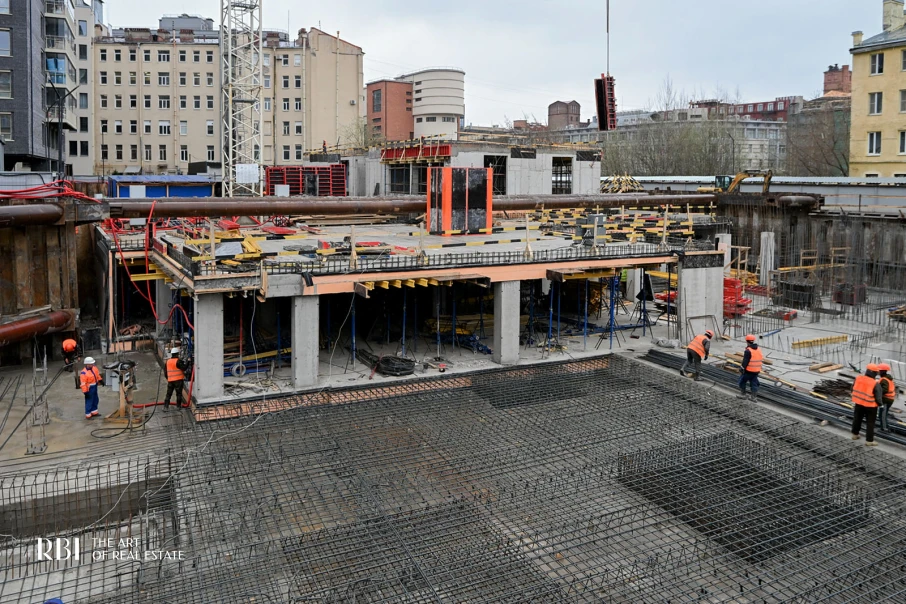

Апрель 2026

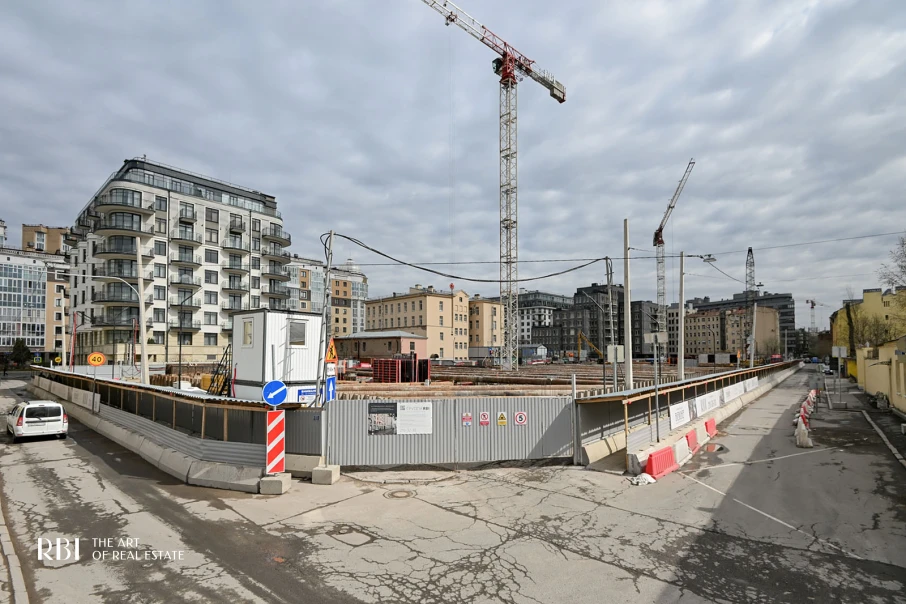

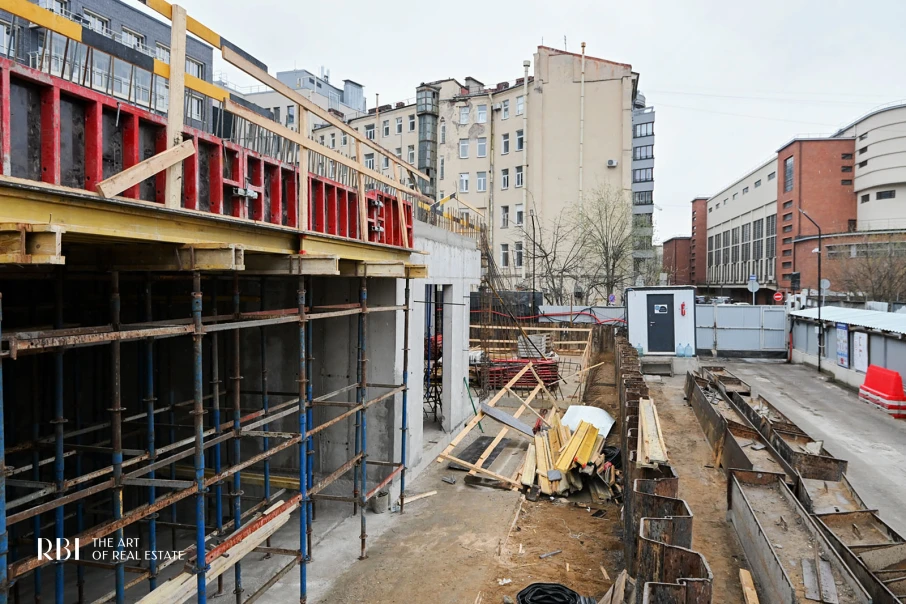

Корпус 3 на втором этаже
Третий корпус поднялся на второй этаж. Во втором забетонирован ростверк и начаты стены подвала. Первый корпус возводит стены подвала и перекрытие над ним.
Март 2026

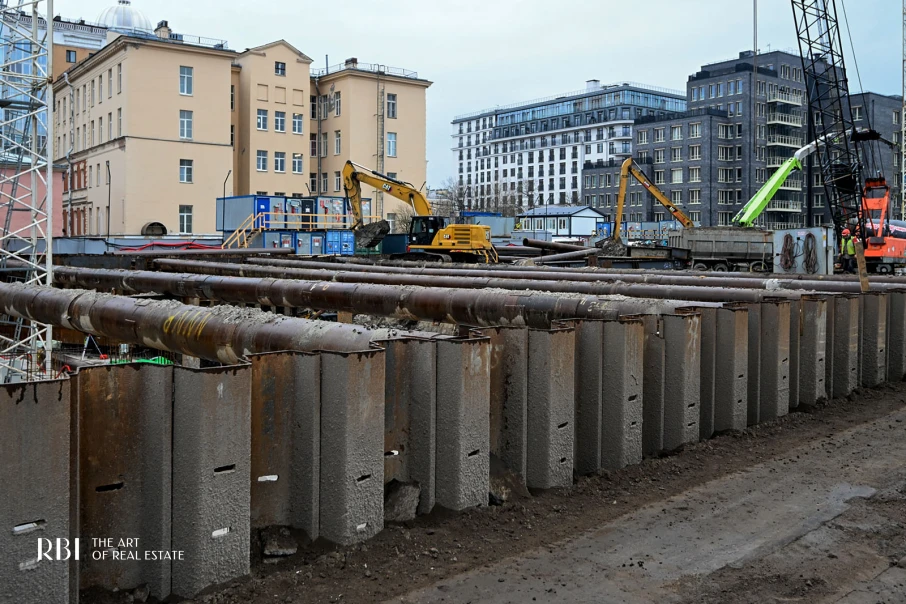

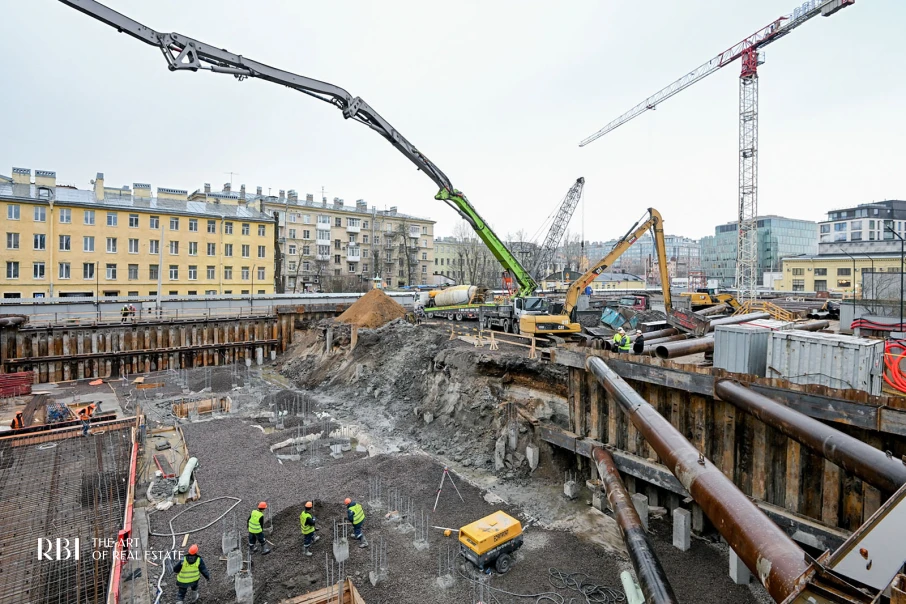

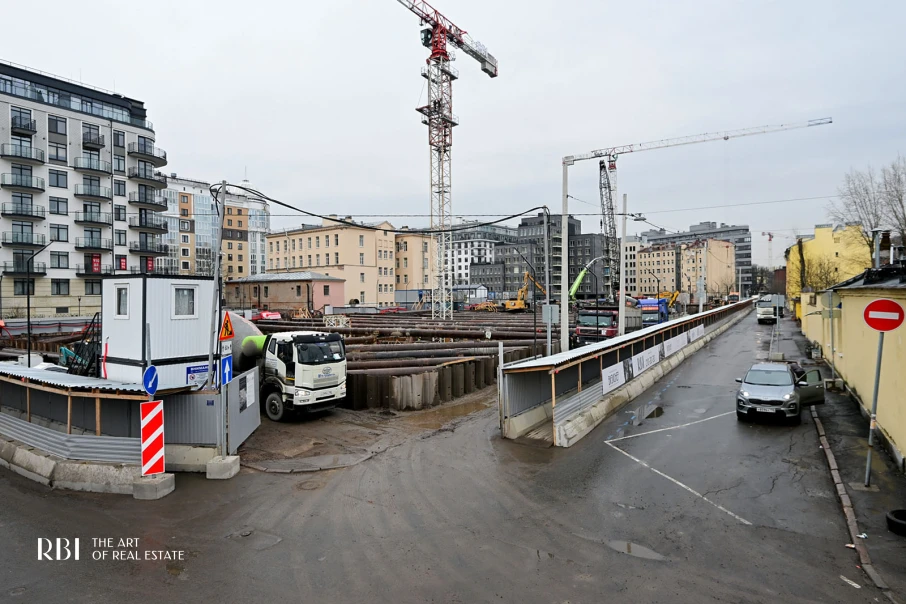

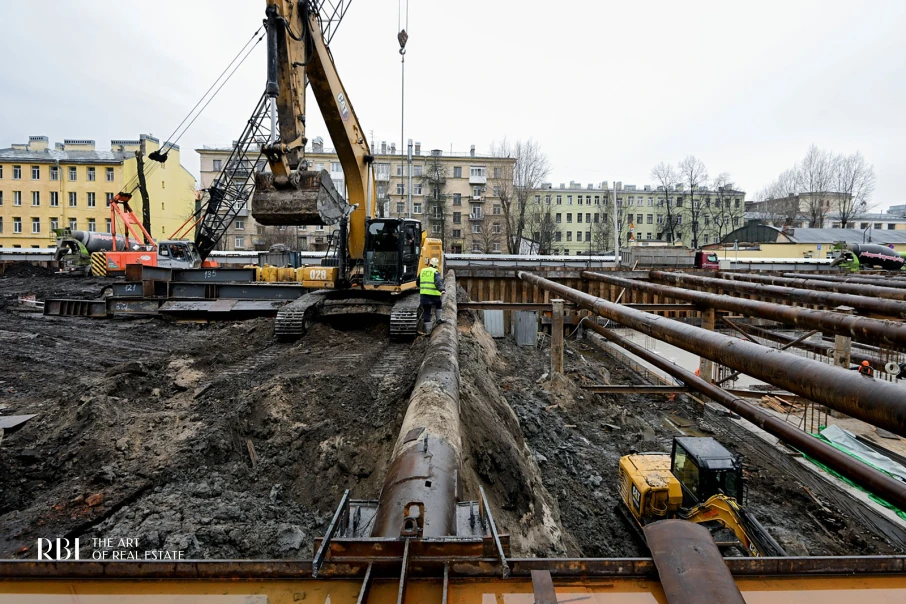

Корпус 3 вышел на первый этаж
На третьем корпусе начали стены первого этажа. Первый корпус приступил к стенам подвала. На втором ещё копают котлован и готовятся к ростверку.
Февраль 2026

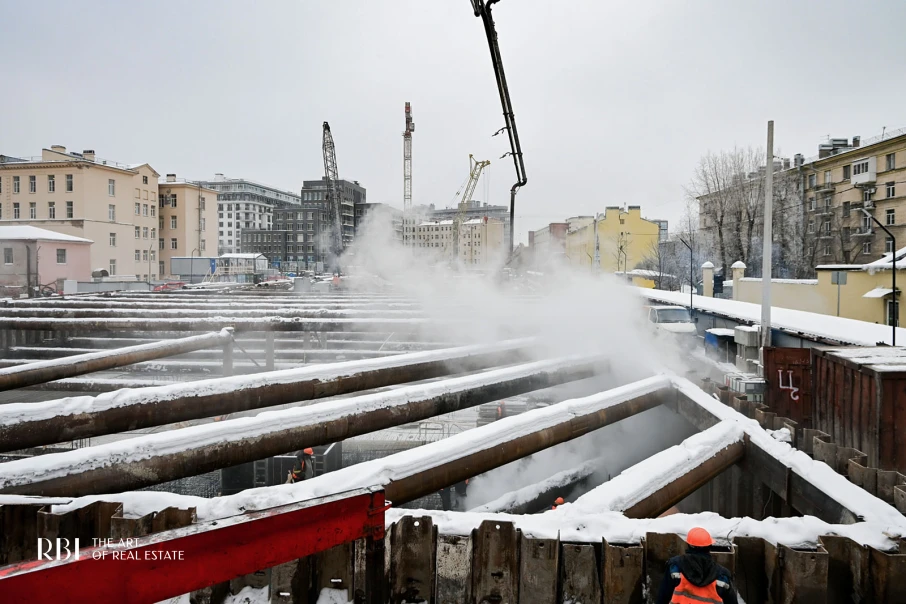

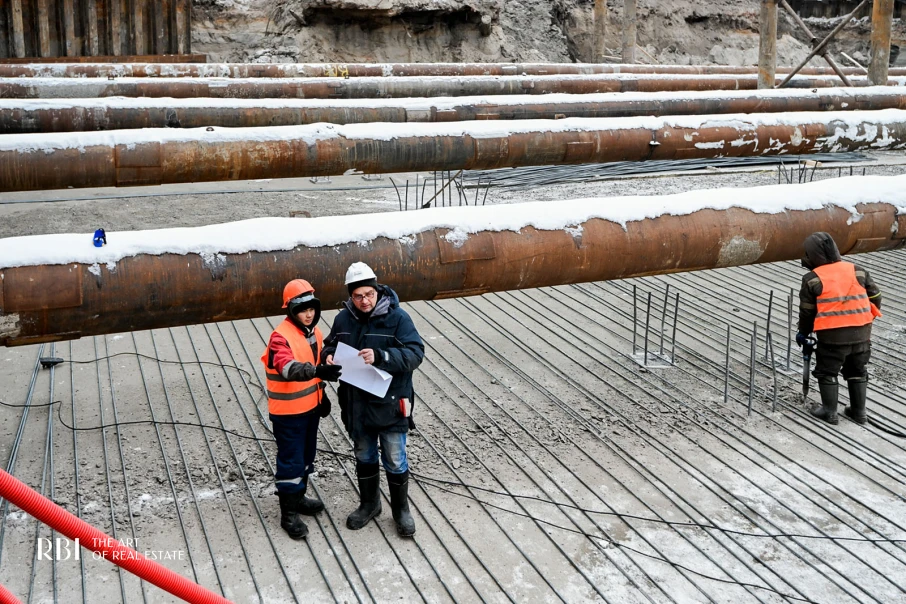

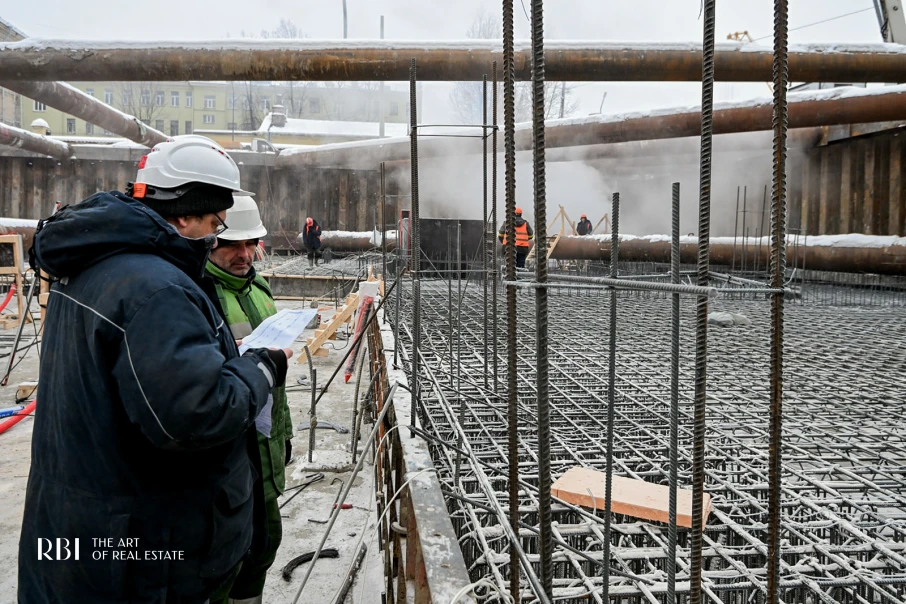

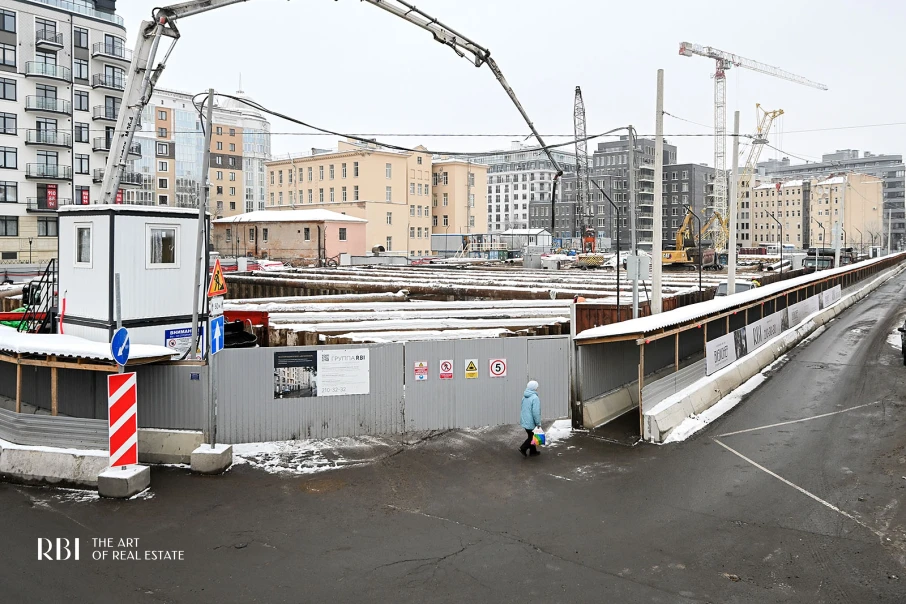

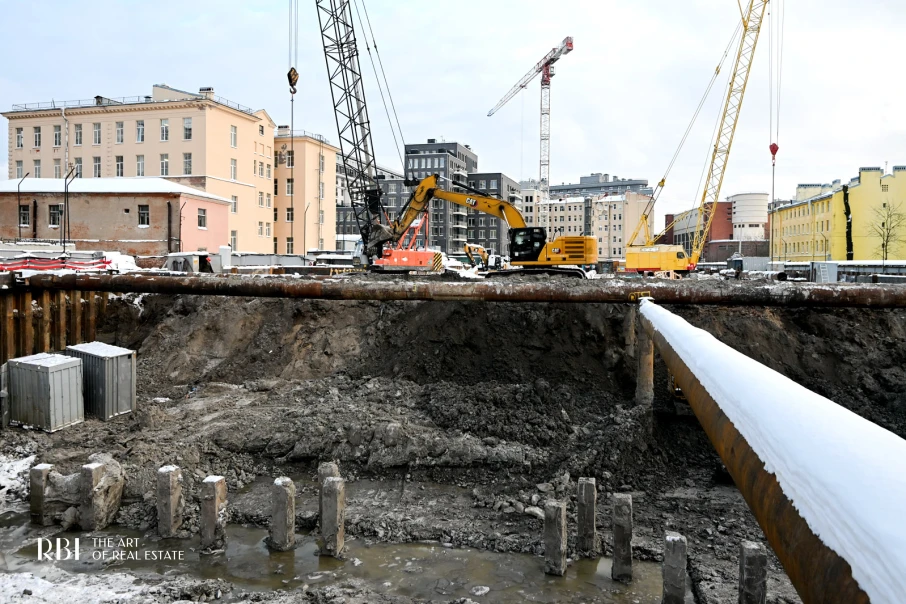

Начато перекрытие над подвалом
Третий корпус заканчивает стены подвала и начал монолитное перекрытие над ним. На первом корпусе делают ростверк, на втором продолжают копать котлован. Распорная система и ростверк идут дальше.

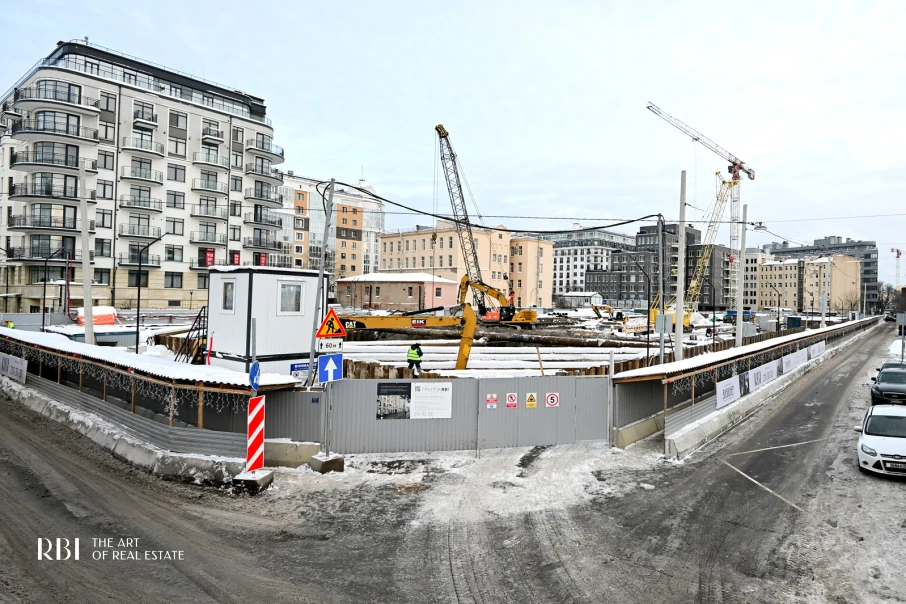

Январь 2026

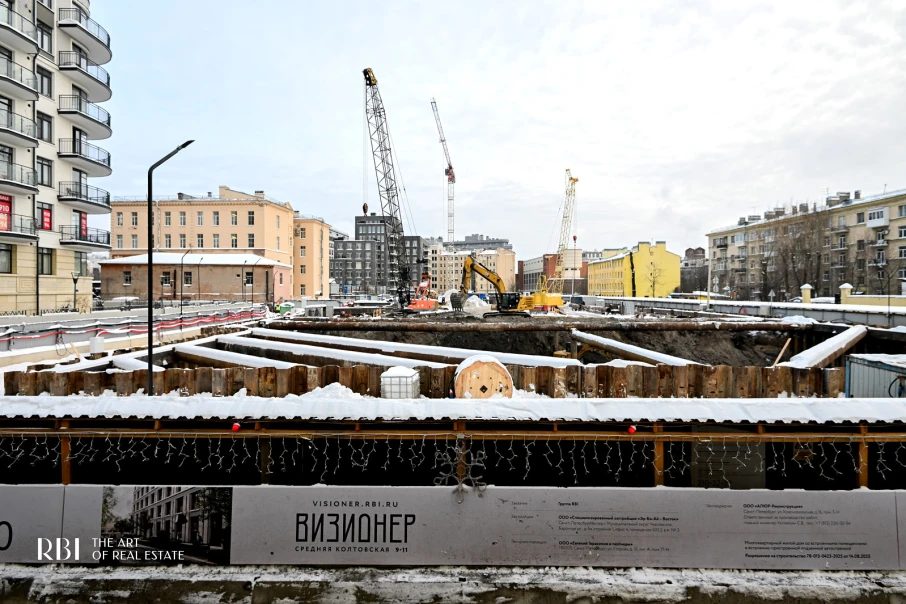

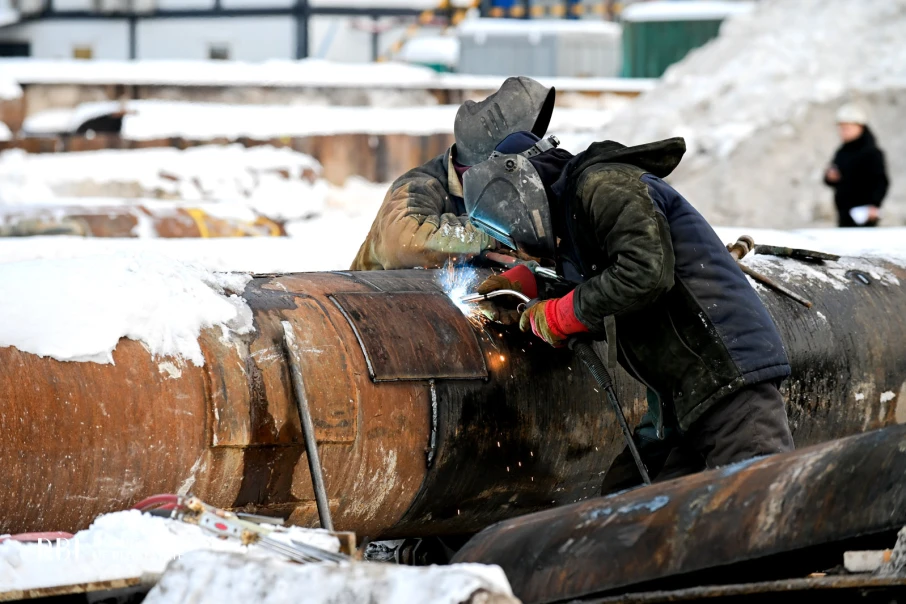

Начался монолит
Продолжают котлован, распоры и ростверк. На третьем корпусе пошли первые монолитные стены подвала.

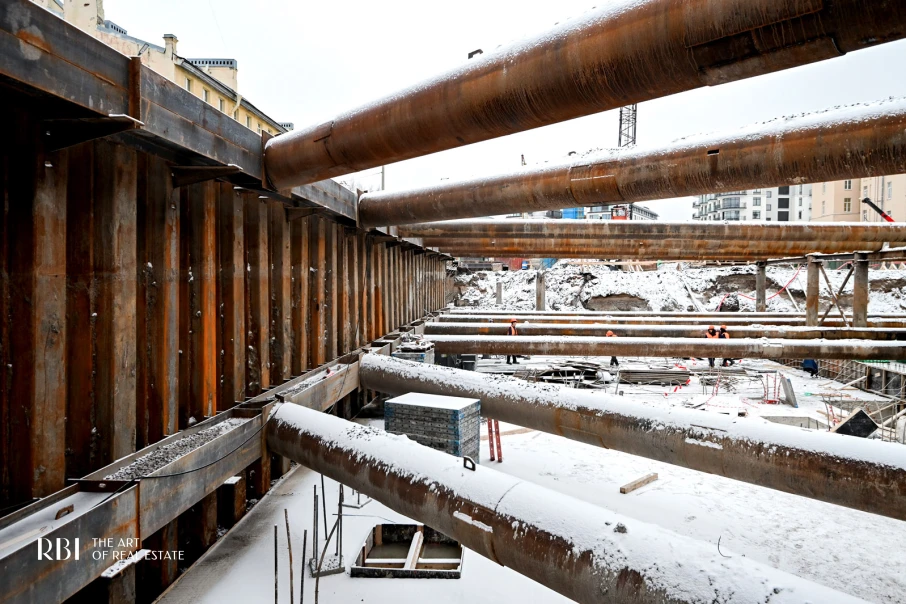

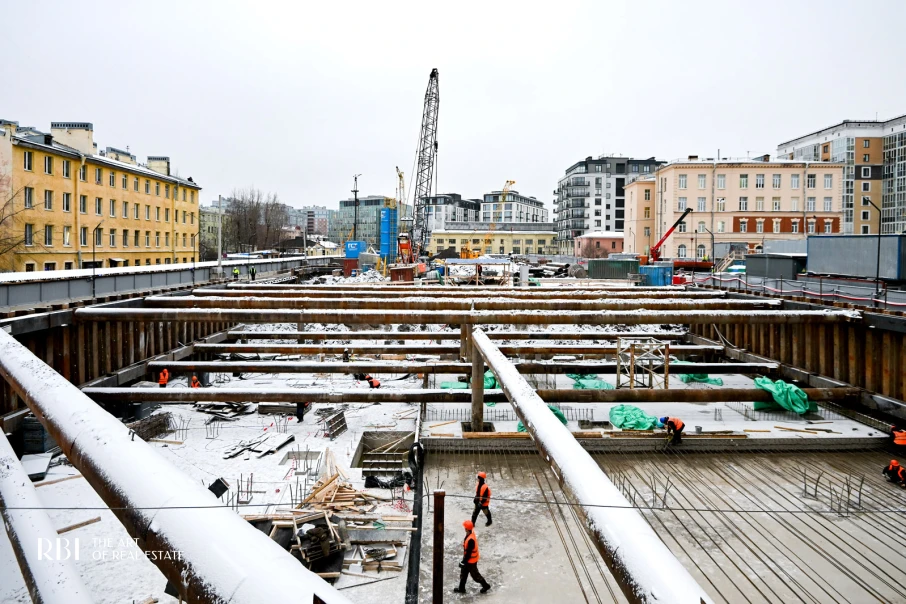

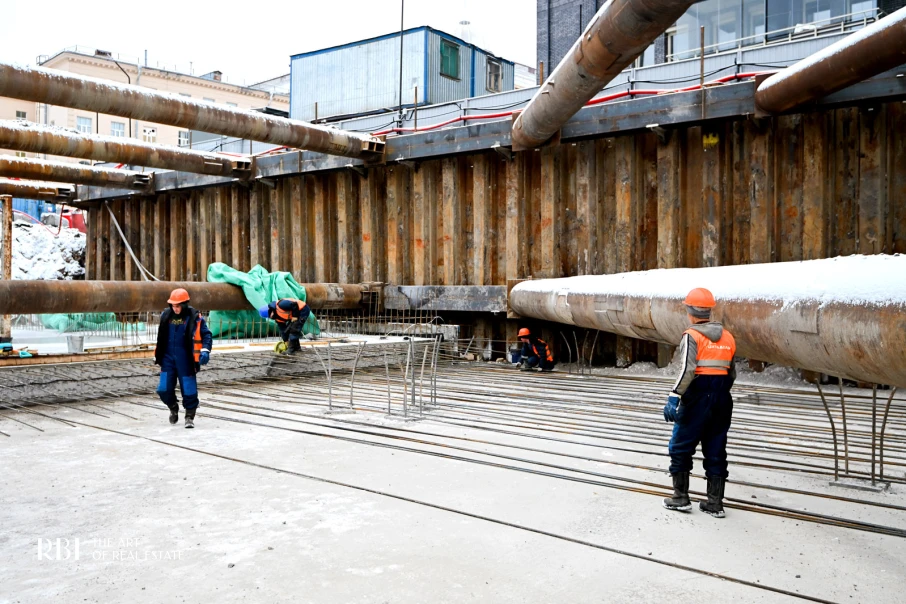

Декабрь 2025

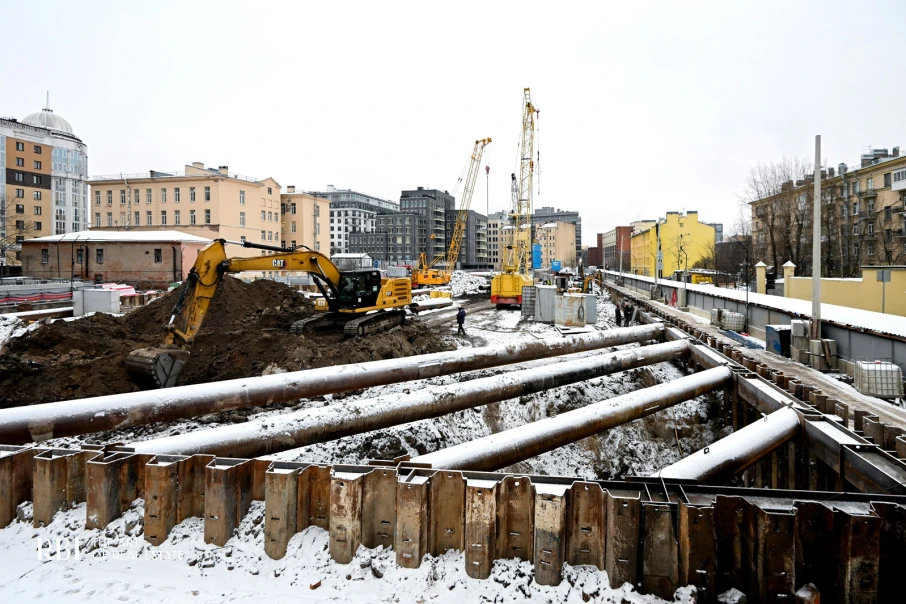

Начали ростверк
Копают котлован и ставят распорную систему, которая держит его стенки. Начали ростверк, бетонное основание поверх свай.

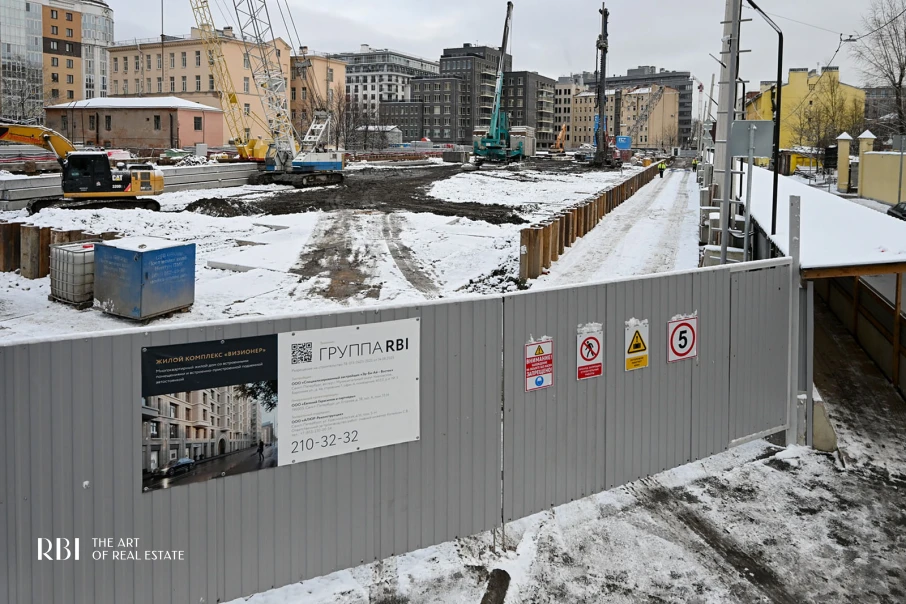

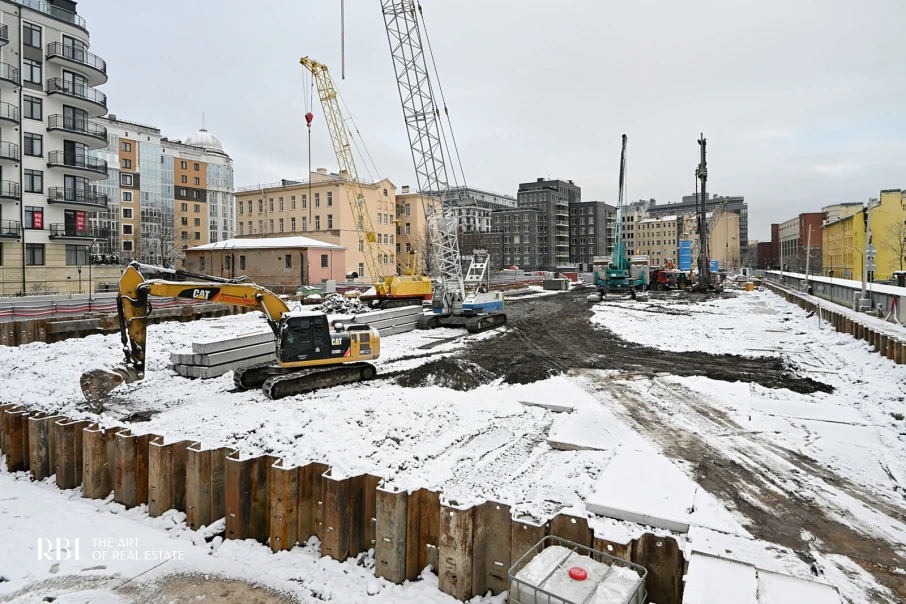

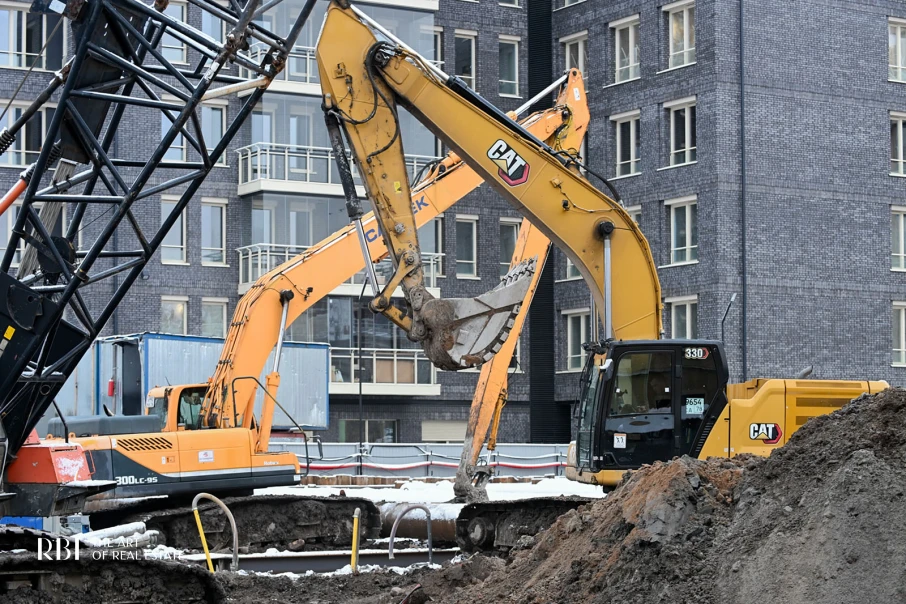

Ноябрь 2025

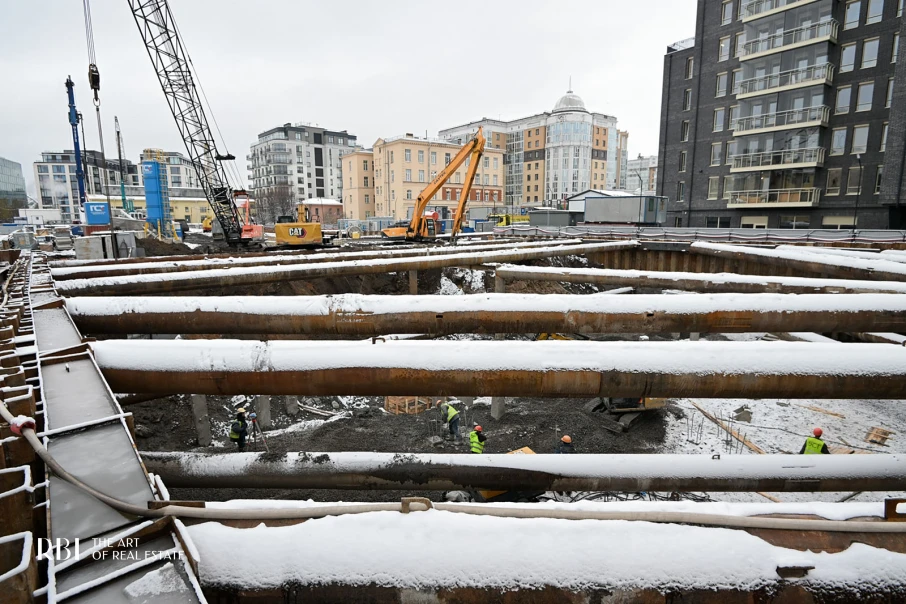

Сваи готовы
Шпунтовое ограждение котлована и свайное поле закончены. Идёт выемка грунта и монтаж распорной системы.

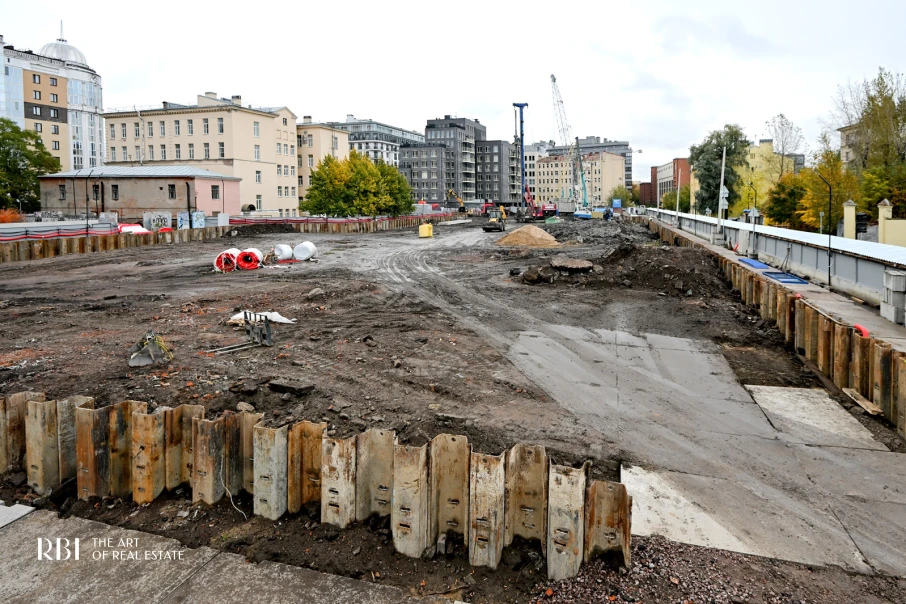

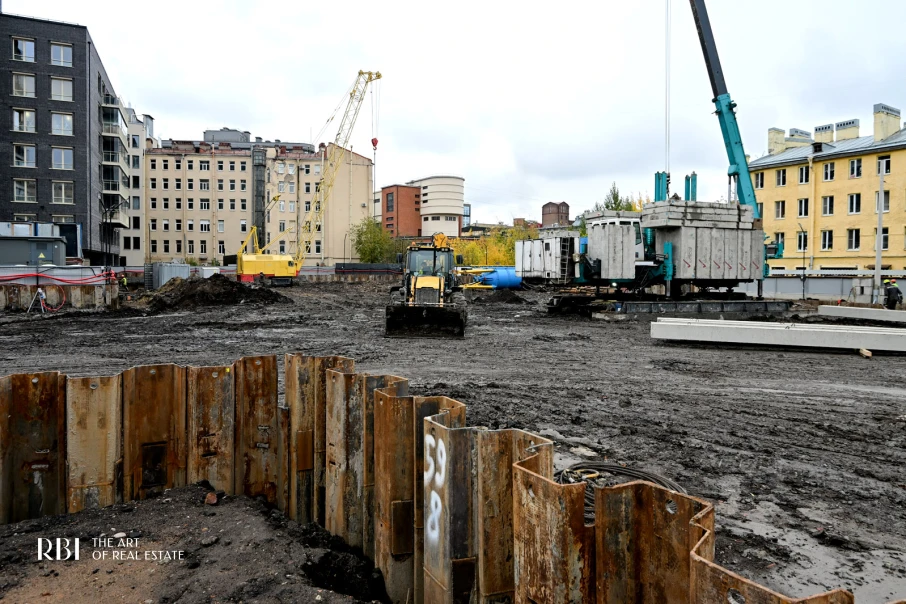

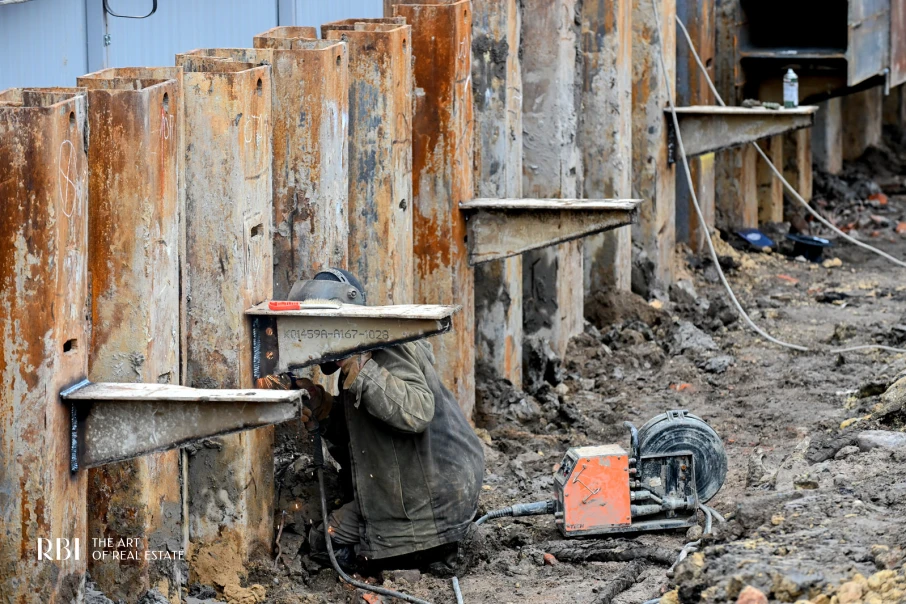

Октябрь 2025

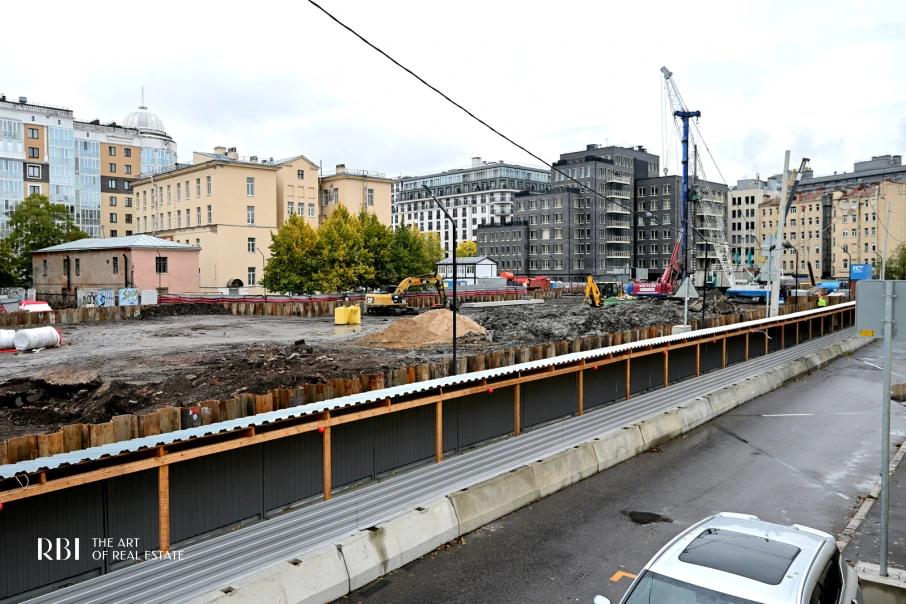

Сваи на 49 %
Площадка подготовлена, временные сети воды, канализации и электричества работают полностью, шпунт вокруг котлована закрыт. Свайное поле готово на 49 %, распорная система на 7 %, котлован выкопан на 2 %.

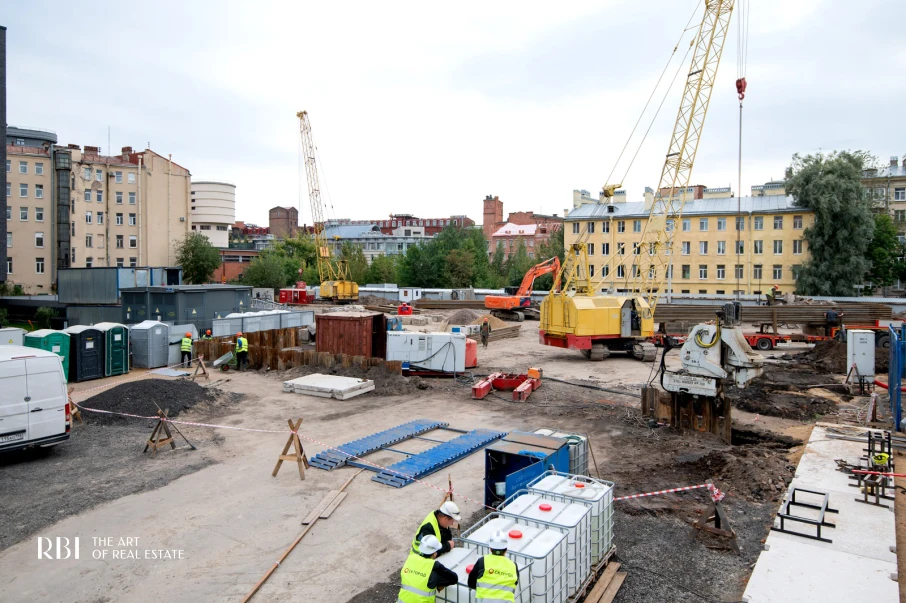

Сентябрь 2025

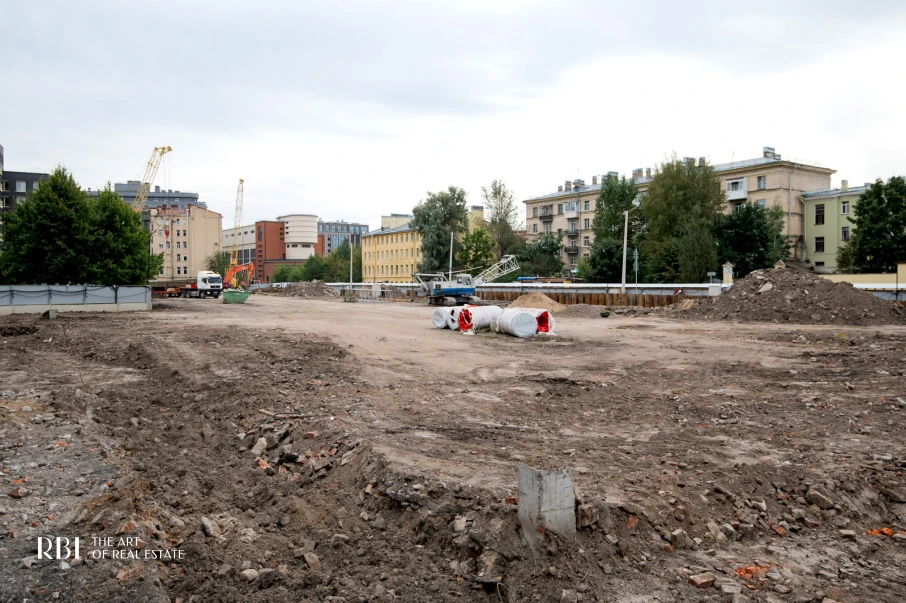

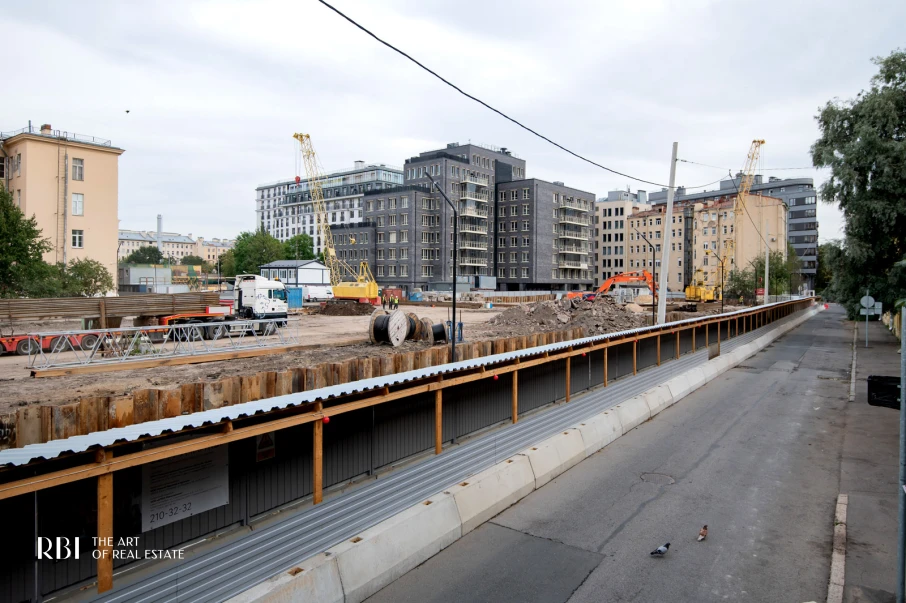

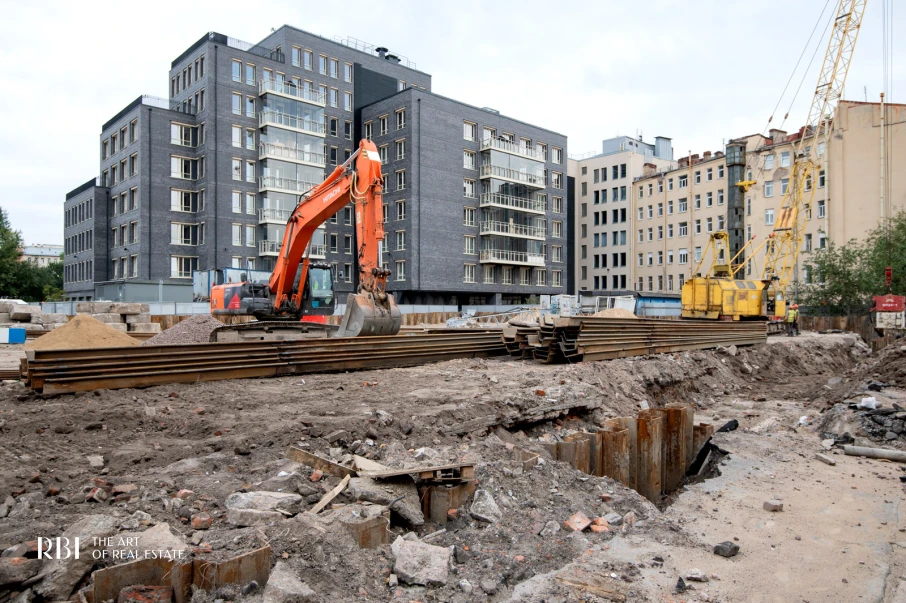

Подготовка площадки
Площадку огородили и подвели к ней временные воду, канализацию и электричество. Погружают шпунт, готовятся к свайному полю.
Фото и сведения о работах — из ежемесячных отчётов застройщика RBI (Эр Би Ай), пересказ наш. Сверено 26 сентября 2026 года. Срок сдачи по проекту — 3 квартал 2028.
Ключи в 3 квартале 2028
Сроки
СейчасИдёт строительство · Возводятся три корпуса — пятиэтажный и девятиэтажные, объединённые общим двором.
СейчасОткрыты продажи · В продаже квартиры площадью от 41,2 до 122,7 м², включая лоты с террасами и эркерами.
3 квартал 2028Выдача ключей · Срок передачи квартир, заявленный по проекту.
После ключейПерепланировка · В части квартир нагрузку несут колонны, поэтому пространство можно перекроить под себя.
Застройщик
Дом строит петербургская девелоперская компания, работающая в сегменте домов повышенного класса. Архитектура проекта — авторства Евгения Герасимова: пиксельный орнамент, отсылающий к шахматной клетке, повторяется на фасадах, в интерьерах и даже в нишах для кондиционеров.
Проектная документация, разрешение на строительство и договоры доступны для изучения. Присылаем полный комплект по запросу и разбираем вместе.
Кто продаёт
Art Estate — агентство недвижимости. Мы продаём квартиры в этом доме по тем же ценам, что и застройщик: стоимость для покупателя не меняется от того, что сделку ведём мы.
Что делаем: присылаем актуальный список свободных квартир и планировки, сверяем этаж, вид и площадь с задачей, проверяем наличие машиноместа и кладовой, подбираем схему расчёта и сопровождаем сделку до подписания договора.
Пришлём планировки с площадями и актуальными ценами по свободным квартирам. Ответим в рабочее время в день обращения.
Номер нужен, чтобы ответить по этому объекту. Согласие вы даёте нажатием кнопки — текст стоит прямо под ней. Новости и предложения придут, только если отмечена галочка.
Мы используем куки и Яндекс Метрику. Подробнее в политике.
